预应力设备被锁了:成因与典型场景分析

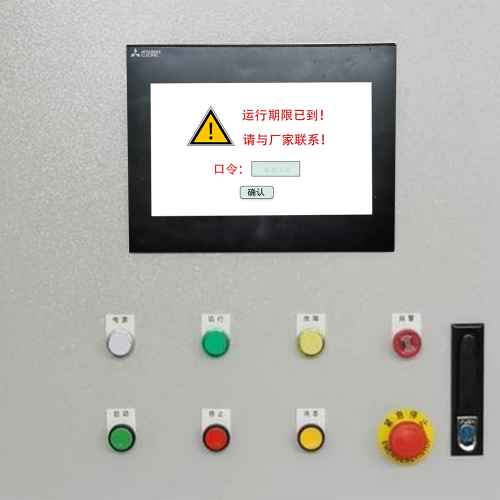

预应力设备被锁了-第1张图片-晋江速捷自动化科技有限公司
(晋江速捷自动化科技有限公司)

干过桥梁、隧道、管桩或者高铁轨道梁施工的朋友,大概率都经历过这种窒息时刻——千斤顶油压上不去,张拉仪屏幕黑着,控制柜指示灯全灭,但设备没坏、油没漏、线没断,就是“不认人”。不是停电,不是故障,是它被锁了。

别慌,这真不是设备在跟你玩捉迷藏。预应力设备的“锁”,其实是多重防护逻辑叠加后的结果,既有物理层面的刚性约束,也有软件层面的权限围栏,甚至还有工地现场之外的行政手印。

比如1.1说的物理锁定误触发:安全联锁本意是保命,可一旦传感器积灰、限位开关松动,或者某次张拉后回程不到位,系统就可能判定“存在未释放应力风险”,自动挂起所有操作权限——就像电梯检测到门没关严就死活不启动一样,道理很对,现场很急。

再看1.2的管理权限失控:很多项目用的是厂商定制HMI+云平台远程管理,账号由总包统一配发。结果项目中期人员轮岗,旧账号被IT批量停用;或是云服务续费逾期,系统悄悄降级为“只读模式”;更有甚者,调试工程师离职前顺手勾选了“设备绑定本人”,新同事连登录界面都进不去。

最让人挠头的是1.3——外部干预型锁定。比如环保督查组进场,要求暂停张拉作业并封存主控柜;又或者设备产权归属争议中,出租方远程下发锁定指令;甚至某地住建局新规落地,要求所有智能张拉系统接入监管平台,未对接的设备直接离线锁定。

说白了,“被锁”从来不是单一故障,而是技术逻辑、管理流程和外部环境三股绳拧在一起打的死结。拆哪一根,都得先看清它系在哪儿。

应急响应与解锁路径:技术、流程与协作维度

设备一锁,现场就容易陷入“三问循环”:谁动的手?怎么解的锁?下次还能不能这么干?但现实往往更骨感——没人承认动过手,锁没密码,而工期正以小时计价。这时候,比找钥匙更重要的是分清:你手里攥着的是扳手、U盾,还是签字笔。

2.1 现场快速诊断 checklist,本质是“别把权限问题当故障修”。先摸清三件事:千斤顶活塞能不能手动回程?控制柜断电重启后指示灯是否规律闪烁?触摸屏右上角有没有小锁图标或“License Expired”提示?机械卡滞通常伴随异响或油路阻滞;电控故障多见于PLC报错代码(比如西门子6ES7报F0001);而授权失效最典型的表现是——所有按钮灰掉,但系统时间走得准、日志还在写。三者症状交叉,但处置路径截然不同:前者换密封圈,中者查DP总线终端电阻,后者……得翻合同附件二里的授权条款。

2.2 合规解锁不是“刷脸开机”,而是闭环动作。厂商技术支持介入前,得先交三样东西:带水印的现场视频(证明非人为破坏)、近72小时操作日志导出文件、监理签字的《临时解锁申请表》。很多客户不知道,西门子S7-1500系列张拉控制器解锁需同步上传审计日志至云平台备案;而国产某品牌智能压浆机,解锁后48小时内若未完成参数复位并上传校验码,系统会二次锁死。合规不是添堵,是给后续责任追溯留条活路。

2.3 跨角色协同,关键在“把嘴仗变成流水线”。施工方负责首报和现场隔离,监理单位2小时内完成事由初审并盖章,设备供应商4小时响应远程诊断,业主方则需在审批链上设定明确超时默认通过机制——否则等公章盖完,张拉窗口期早过了。我们曾帮一个管桩项目抢出17小时:施工方拍视频、监理走钉钉审批流、我们后台调取加密狗绑定记录、业主法务同步邮件确认免责条款,四线并进,锁在凌晨三点解开,天亮前第一根桩已张拉到位。

长效预防体系构建:从被动解锁到主动防锁

说白了,“设备被锁”不是技术事故,而是管理断点在硬件上的回声。预应力设备动辄百万造价、毫米级张拉精度,却常因一个过期账号、一次误触急停、或监理单位一封未同步的停工函,瞬间变成工地上的不锈钢雕塑。与其每次解完锁后开复盘会写“加强管理”,不如把管理本身做成可运行的程序。

3.1 设备全生命周期权限管理,得学银行管金库——不是“谁有钥匙谁开门”,而是“谁在何时、为何事、开了哪道门”。我们给某高铁桥梁项目做的权限方案里,把操作分三级:现场技工只能执行预设张拉曲线(不可修改);技术负责人可调参数但需双因子认证(短信+物理密钥);而远程锁定/解锁权限,绑定法人身份证+业主方电子签章,且单次授权有效期不超过8小时。所有操作自动打时间戳、留IP和操作内容水印,连U盘插拔都记日志——不是不信任人,是让信任有迹可循。

3.2 智能预警不是等设备喊疼,而是听它呼吸变重就去量血压。我们在多台智能张拉仪里嵌入轻量级边缘监测模块:当液压系统连续3次出现压力爬升延迟超0.8秒、或PLC与伺服驱动器间CAN通信误码率突增5倍、又或环境湿度在48小时内从30%飙到92%,系统就会弹出“高风险锁定倾向”提示,并自动生成《潜在锁定诱因分析简报》推送给项目经理。去年泉州某跨海大桥项目,靠这个功能提前两天发现控制柜内凝露隐患,更换密封后避免了一次因绝缘下降触发的安全联锁锁死。

3.3 合同补强,是把“讲道理”变成“按条款办事”。我们在服务协议附件中新增《设备锁定响应条款》,明确定义:“非故障性锁定”包括权限过期、远程指令冲突、第三方合规指令覆盖三类;触发后2小时内须启动联合诊断,4小时出具锁定原因分级报告;若属管理疏漏导致,由责任方承担首日停机损失——但前提是,合同签订时已共同完成初始权限配置与操作审计通道开通。规则不是为追责而生,是让下次锁住的,只是问题,而不是人。
