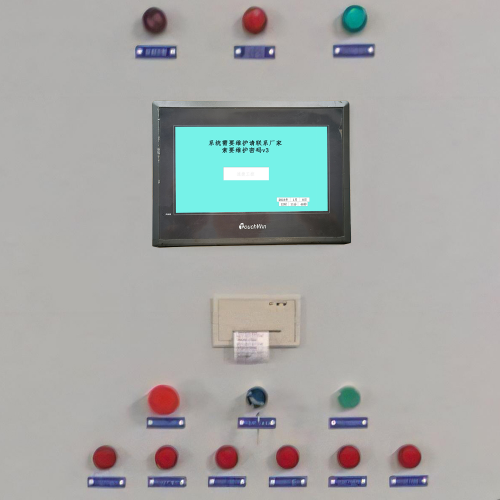

混凝土搅拌楼被厂家远程锁定这事,听起来像科幻片桥段,实则已是不少搅拌站老板的深夜噩梦。凌晨三点,料仓空转,水泥罐静默,中控屏上赫然一行字:“授权已终止,请联系厂商解锁”——不是系统崩溃,是被人按下了“暂停键”。

为什么锁?先说触发机制:欠款最常见,但未必是“赖账”,可能是对账延迟、票据未达、质保金争议;维保超期也不少见,有些厂家把保养包和开机权限绑死,哪怕设备刚跑完一万小时,只要没签新维保单,系统就自动“休眠”;还有更隐蔽的——GPS离线超48小时,或工控机IP异常变更,某些带智能风控模块的系统会启动预设逻辑,直接切断PLC输出。更有甚者,授权证书绑定的是原厂服务器时间,一旦厂商后台升级导致证书校验失败,整条线就“合法罢工”。
法律上,这事儿不能光看合同小字。销售协议里那句“厂商保留远程停机权限”,真能当免死金牌?《民法典》第509条讲全面履行义务,可没说卖方能以技术手段架空买方对设备的占有、使用、收益权。搅拌楼是固定资产,产权证在你名下,不是云端租来的SaaS服务。物权保护原则摆在这儿:远程锁机若导致停产损失扩大,且无事先充分告知与合理宽限期,就可能越过合同自治边界,滑向侵权风险区。说白了,锁可以,但得讲理、留痕、给路。
所以别急着找“万能密钥”,先翻翻合同第几条、验收单谁签的、最后一次付款凭证在哪——成因要厘清,法律底线更要摸准。
合法、安全、可持续的解锁路径,从来不是一道“要不要黑进系统”的选择题,而是一张分优先级、讲证据、守边界的行动路线图。我们不教人绕过锁,而是帮您把“锁”变成可沟通、可验证、可重置的技术接口。
第一步,永远是坐下来谈——但得带着凭证谈。欠款?请立刻调取银行回单与对账函,发正式函件附付款截图,要求厂商出具《授权恢复确认书》而非口头承诺;维保到期?别急着交钱,先查合同里是否约定“服务中断即停机”,若无明确条款,可援引《消费者权益保护法》第26条,主张格式条款排除用户主要权利无效;授权失效?立即导出PLC系统日志、HMI登录记录、服务器通信报文(如有),这些是后续技术介入的基准时间锚点。
第二步,技术动作必须“可逆、可溯、不越权”。厂商后台解密通常需提供设备唯一ID+法人授权扫描件,48小时内响应属行业合理时效;本地密钥重载切忌自行刷写Bootloader,应索取原厂签名固件包,用官方烧录工具操作;PLC参数复位更需谨慎——比如西门子S7-1200的“Reset to Factory Settings”会清空IP但保留块加密状态,必须配合TIA Portal V16以上版本+正版授权才能完整还原逻辑。每一步操作前,务必做全盘镜像备份,哪怕只是用U盘拷走DB块和硬件组态。
第三步,找第三方?先看三证:是否具备《电子与智能化工程专业承包资质》、技术人员有无PLC厂商认证证书(非培训结业证)、能否签署《数据不留存、固件不改写》书面承诺。曾有客户轻信“30分钟远程搞定”,结果触摸屏固件被降级导致报警阈值漂移,返工三天才找回原始工艺参数。记住:真正的专业,是知道什么时候不该动,比知道怎么动更重要。
长效防范机制构建,不是给搅拌楼装个“防锁保险丝”,而是帮您把整座楼的控制逻辑、合同条款和运维习惯,重新浇筑一遍。
采购阶段的风险前置管控,本质上是一场“未雨绸缪的谈判艺术”。别等设备进场再看合同附件——那页写着“厂商保留远程干预权”的小字,往往藏在第17条第3款。我们建议您在签单前就咬住三条:第一,明确写入“非经司法确认或双方书面同意,不得实施远程锁机”;第二,要求合同载明“核心控制权限本地化”,即PLC主站、HMI画面、配方管理模块的数据读写权不可上收;第三,硬性约定“离线模式保障条款”:GPS断连超72小时、云平台宕机超4小时,系统自动降级为本地闭环运行,搅拌配比、骨料称重、水泥计量等关键工艺参数不受影响。这三条写进补充协议,比事后打官司省十台主机的钱。
运营期自主运维能力建设,核心是“把钥匙攥在自己手里”。我们帮客户建过三份清单:《关键程序备份包》,含PLC原始块文件、HMI工程源码、SCADA变量映射表,加密存于本地NAS并定期校验SHA256;《操作日志审计表》,记录每次密码修改、参数调整、固件升级的操作人、时间戳与变更说明;《国产化替代路线图》,比如用信捷XD系列PLC替换原厂定制模块,用昆仑通态TPC系列HMI承接原有画面逻辑——不是为了对抗,而是确保当某天原厂服务器关机,您的楼还能稳稳出料。
行业协同层面,我们正联合华东五省十余家商砼企业,试点“搅拌设备应急解锁互助联盟”:成员间共享已脱敏的通信协议片段、常见故障代码手册、本地解密工具箱镜像。这不是绕开监管,而是在标准尚未出台前,先搭起一张有温度、有底线、有备份的防护网。
